大家好,我是小枣君。
今天,我想向大家汇报一下5G承载网前传部分的最新进展情况。
此前我介绍5G承载网和接入网的时候,曾经和大家说过,承载网和接入网之间存在紧密的联系。接入网的架构,直接影响了承载网的架构。

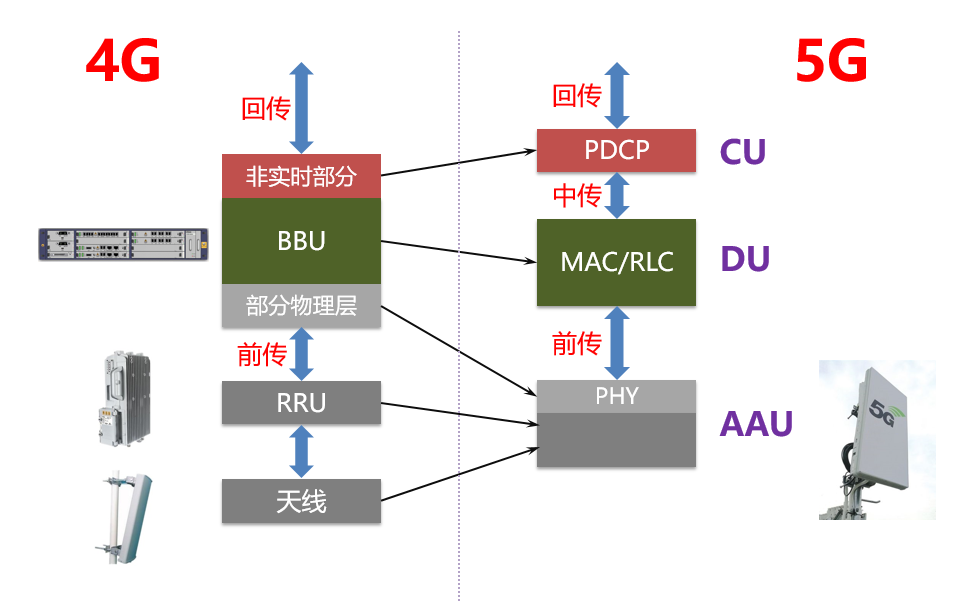

5G接入网相比4G,从原来的BBU+RRU+馈线+天线,变成了CU+DU+AAU。
4G接入网的组成部分:
-
-
-
-
天线(主要负责线缆上导行波和空气中空间波之间的转换)
-
CU(Centralized Unit,集中单元)
-
-
AAU(Active Antenna Unit,有源天线单元)
所以,5G承载网也随之变化,变成了前传、中传、回传三个部分。
5G承载网的组成部分:
目前,关于回传和中传部分,三大运营商的方案已经成熟,并且处于商用落地阶段。
前传是最靠近5G AAU天线的传输环节。虽然它的带宽需求并没有回传那么高,但因为5G AAU数量庞大,导致5G前传规模庞大,所以,5G前传对成本非常敏感。
如果前传方案的成本太高,势必影响整个5G承载网的投资金额。
每个AAU与DU全部采用光纤点到点直连组网,如下图:
引入WDM波分技术,通过无源合分波器,将不同中心波长的光信号在同一根光纤中传输,达到节约光纤的目的。
WDM就是波分复用(Wavelength Division Multiplexing),是将两种或多种不同波长的光载波信号通过合波器汇合在一起,并耦合到光线路的同一根光纤中,以此进行数据传输的技术。
不同中心波长的光信号(也被称为彩光)在同一根光纤中传输是不会互相干扰的。
和彩光(Colored)相对应的,是灰光(Grey)。灰光也叫白光或黑白光。它的波长是在某个范围内波动的,没有特定的标准波长(中心波长)。一般客户侧光模块会采用灰光模块。
采用无源WDM方式,虽然节约了光纤资源,但是因为是无源器件(无源:没有电源、能量源),也存在着运维困难,不易管理,故障定位较难等问题。
在AAU站点和DU机房中配置相应的WDM/OTN/SPN设备,多个前传信号通过WDM技术共享光纤资源。
这种方案相比无源WDM方案,组网更加灵活,方便维护,能力强大,同时光纤资源消耗并没有增加。
就是通过微波进行数据传输。但是它只适合位置偏远、视距空旷、光纤无法到位的非主流情况。本文不再讨论。
四种方式,说白了,其实也就是两种可选:要么方式②,无源波分,节约成本,但是运维困难;要么方式③,有源方案,什么都好,就是花钱。
本着省钱办大事的初衷,运营商们一直都倾向于使用方式②,也就是无源方案。但是,随着5G建设的深入,形势开始发生变化。
越来越多的5G接入网,开始向C-RAN的架构演进。这意味着,DU开始连接越来越多的AAU,前传的管理维护难度开始增加。
5~15站集中的中等规模C-RAN,将成为5G前传网络的主流场景。
因为无源方式无法进行有效维护,所以,一旦出现问题,只能是无线工程师从AAU离线开始发现,然后反馈给传输工程师,进行前传线路排查。
如果改用有源方案,一方面巨额的成本吃不消,另一方面,AAU侧根本也没有空间可以挂载硕大的OTN等有源设备。
所谓“半有源”,其实就是“一半有源,一半无源”——在无源的基础上,把DU侧或AAU侧改成有源。当然了,一般都是DU侧改有源,AAU侧保持无源状态。
半有源还分为两种类型,一种A型,DU侧部署有源设备,局端设备支持远端光模块的监测和控制,AAU侧无源。还有一种B型,在DU侧增加监测接口和有源的监测板卡,增加少量维护功能,AAU侧同样无源。
调顶,就是Pilot Tone,利用调频或调幅技术在发射端为波长通道的主信号生成一个低速的光随路信号。
简单理解,调顶相当于在现有信号上“叠加”了一个小信号,不会干扰现有信号的传输,但是可以携带少量信息。
半有源调顶所携带的小信号,就可以承载轻量级OAM报文。OAM是什么?操作(Operation)、管理(Administration)、维护(Maintenance)。
也就是说,光链路诊断和LOS告警,光模块功率、温度、电流、电压告警等,都可以实现,大大增加了前传网络的维护能力。
正因为半有源方案兼顾了成本和维护能力,所以受到了运营商的青睐,现在成了主流趋势。例如中国移动,之前就推出了基于半有源的Open WDM方案,正在积极落地推广。
随着5G建设的深入,5G前传的需求场景已经逐渐清晰。25G已经成为公认的前传主流接口速率。
100MHz频谱,需要3个25G接口,如果是中移160MHz频谱,或者电信联通共建共享,200MHz频谱,就需要6个25G接口。
对于拥有3个AAU的基站站址来说,如果采用双纤双向(Duplex)的光纤直驱,需要12纤12路。
如果采用单纤双向(BiDi)的光纤直驱,少一半光纤,需要6纤12路。
采用半有源的话,甚至可以做到1纤12波,也就可以实现1站1纤(一个基站用1根光纤就够了)。在增加了维护能力的基础上,这个节省光纤(money)效果是非常明显的。
从2019年开始,5G前传相关的标准化工作已经全面启动。目前,CCSA、ITU-T等多个标准组织在同步进行相关标准的指定工作。国内的进度要稍微快一些。初步预计,2021年上半年,前传系统的标准化工作将初步完成。
产业化能力方面,恰好相反,国内要慢于国外。最关键的25G光模块光电芯片,国外厂商基本上具备了产业化的能力,而国内厂商整体上还处于研发或小批量阶段。
好了,以上就是关于5G前传的最新进展汇报。本文部分内容参考了6月5日新基建5G发展论坛的嘉宾分享,大家有兴趣的话可以去看回放视频。
